Capacity planning: guía para startups en 2026

Capacity planning qué es y cóo aplica a Startups

Pedro Cailá

Capacity planning: guía para startups en 2026

Hay una fase en casi toda startup donde el equipo deja de crecer de forma ordenada y empieza a sobrevivir. El roadmap sigue llenándose, ventas promete integraciones nuevas, soporte escala incidencias que antes no existían y el equipo técnico vive en modo interrupción permanente. Los sprints dejan de ser una herramienta de previsión y pasan a ser una negociación continua sobre qué retraso duele menos.

En ese punto, muchos líderes técnicos cometen el mismo error. Piensan que el problema es velocidad. No lo es. El problema es capacidad mal entendida. No sabes cuánta carga real puede absorber tu equipo sin romper calidad, sin disparar deuda técnica y sin quemar a la gente clave.

Lo he visto con Backend, DevOps y Data. Un equipo puede seguir entregando durante un tiempo aunque ya esté pasado de vueltas, pero el precio llega después: incidentes, retrabajo, decisiones improvisadas de hiring y una sensación constante de que siempre falta alguien. Eso no se arregla con más presión. Se arregla con capacity planning.

Curiosamente, esta lógica no es exclusiva de software. Cualquier operación que escala bien termina necesitando un modelo claro de capacidad, demanda y límites. Incluso en negocios muy distintos, como explica esta guía completa para coaching fitness online, el salto entre atender pocos clientes y operar con consistencia pasa por estructurar procesos, carga de trabajo y recursos disponibles.

La diferencia entre una startup que contrata bien y otra que contrata tarde suele empezar aquí. Capacity planning no es burocracia. Es una herramienta de supervivencia para dejar de reaccionar y empezar a decidir.

Introducción cuando el crecimiento se convierte en caos

Cuando una empresa aún es pequeña, casi todo se resuelve con heroicidades. Un backend senior absorbe incidencias, DevOps parchea la infraestructura a última hora y el equipo de datos retrasa análisis menos urgentes para sacar una necesidad del negocio. Al principio parece eficiencia. Luego se convierte en dependencia de personas concretas.

El síntoma más claro no es que el equipo esté ocupado. Es que cada nueva prioridad desplaza otra crítica. Un cliente grande pide una integración y se cae la mejora del pipeline. Seguridad entra con urgencias y se retrasa una migración. Producto acelera una funcionalidad y QA queda comprimido al final del ciclo. Si esto te suena, ya no estás gestionando trabajo. Estás administrando escasez.

La mayoría de startups no contratan tarde por falta de presupuesto. Contratan tarde porque no han convertido la presión operativa en una señal clara de capacidad insuficiente.

En equipos técnicos, ese caos suele esconder tres problemas a la vez:

  • Demanda opaca. El roadmap dice qué queréis hacer, pero no cuánto esfuerzo operativo y técnico consume de verdad.
  • Capacidad ficticia. Contáis personas, no capacidad útil. Un DevOps nuevo no sustituye de inmediato a quien conoce toda la plataforma.
  • Priorización defensiva. El equipo trabaja en lo urgente, no en lo importante. La plataforma se resiente y la previsibilidad desaparece.

Capacity planning empieza justo donde termina la intuición. No sirve para hacer una slide bonita al comité. Sirve para responder preguntas incómodas con criterio: qué puede asumir el equipo sin degradar servicio, qué cuello de botella viene después y qué contratación debe abrirse antes de que el problema explote.

Qué es Capacity Planning y por qué es una herramienta estratégica

Capacity planning es el proceso de comparar demanda futura con capacidad real disponible. En una scaleup, eso incluye dos mundos que demasiadas veces se gestionan por separado: infraestructura y personas. Si los separas del todo, fallas en ambos.

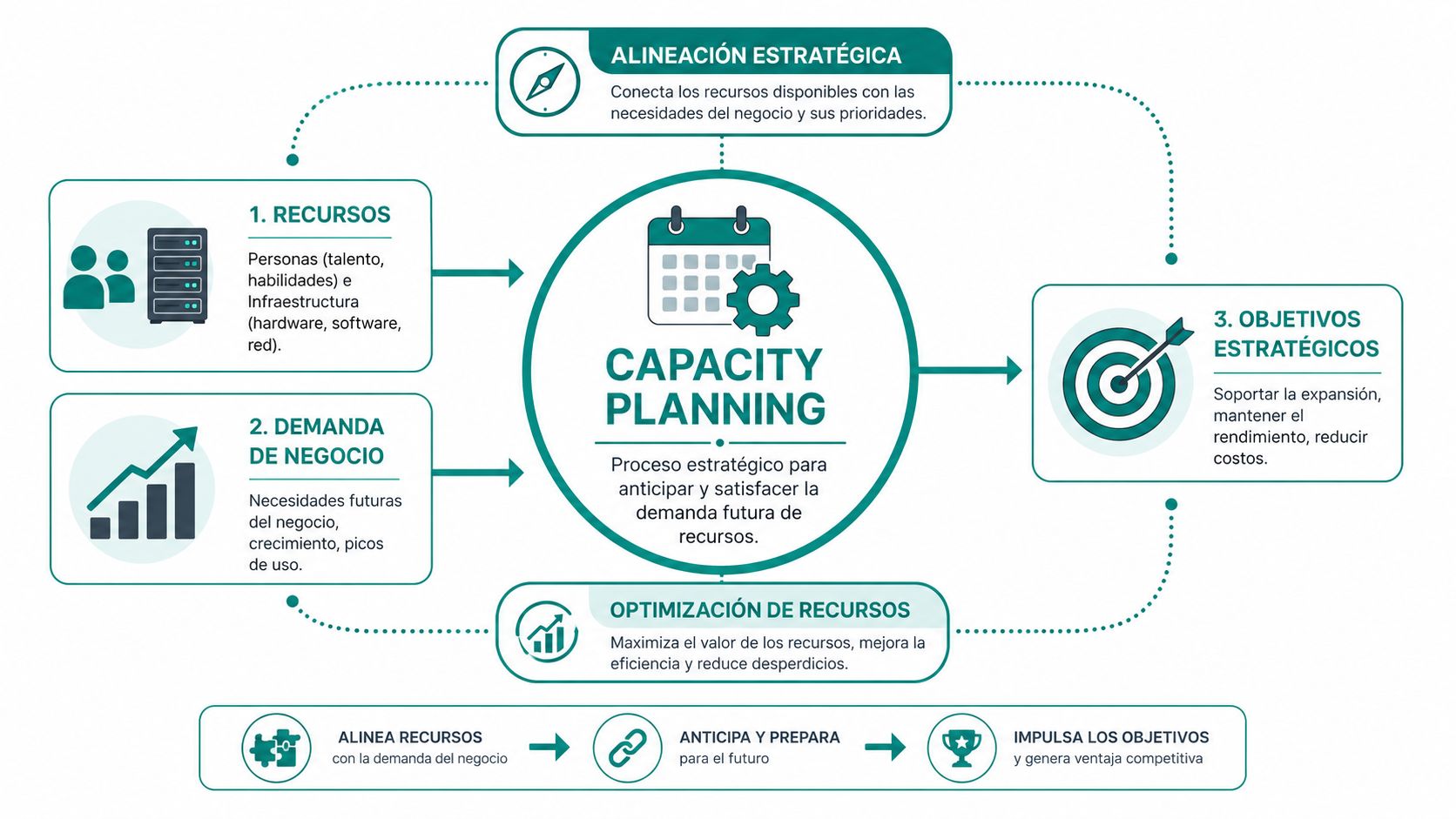

Diagrama explicativo sobre el proceso de Capacity Planning, sus componentes, objetivos estratégicos y optimización de recursos empresariales.

No va de horas. Va de límites operativos

La definición útil no es “planificar recursos”. La definición útil es esta: saber qué puede soportar tu sistema y tu equipo antes de que aparezcan retrasos, errores o burnout.

En España, la lógica de medir capacidad de forma estandarizada tiene un paralelo claro en el Índice de Capacidad Productiva del INE, con base 2021=100, que convierte la capacidad disponible en una referencia observable y comparable en el tiempo según este análisis sobre capacity planning. Aunque el indicador sea industrial, la idea se traslada bien a una organización tech. Si no conviertes capacidad en una métrica defendible, acabas discutiendo por sensaciones.

Esto importa porque un CTO no necesita solo entregar producto. Necesita justificar decisiones. Defender una contratación, pedir más presupuesto cloud o rechazar una fecha irreal requiere una base mejor que “el equipo va justo”.

Infraestructura y equipo humano no se pueden planificar igual

En infraestructura, la capacidad se acerca más a un problema de observabilidad. Puedes medir consumo, saturación y tendencia. En equipos humanos, la complejidad aumenta porque la capacidad no es lineal. Dos perfiles junior no reemplazan a un senior en guardias, arquitectura o mentoring. Y un equipo de Data no se amplía solo añadiendo personas si el cuello está en MLOps, gobernanza o calidad del dato.

Por eso capacity planning es una palanca estratégica. Alinea tres capas:

  • Negocio. Qué crecimiento, roadmap o exigencia comercial viene.
  • Tecnología. Qué servicios, sistemas y plataformas deben soportarlo.
  • Organización. Qué perfiles, skills y estructura hacen falta para ejecutarlo.

Si trabajas con decisiones orientadas por evidencia, también te conviene revisar enfoques cercanos al uso de datos de ventas y clientes, porque la lógica es parecida. No decides por percepción. Decides comparando señales reales con objetivos.

Regla práctica: si hiring, roadmap y capacidad cloud se revisan en reuniones distintas y con datos distintos, ya vas tarde.

Qué sí cambia cuando se toma en serio

Cuando se hace bien, capacity planning reduce tres errores muy caros:

  1. Contratar por pánico. Abrir una vacante cuando el daño ya está hecho.
  2. Sobrecargar a los perfiles clave. Especialmente Staff, DevOps, Data Platform y Backend senior.
  3. Confundir actividad con progreso. Mucho trabajo en curso y poca entrega útil.

No es un ejercicio de RR. HH. con vocabulario técnico. Es un sistema de toma de decisiones para que el crecimiento no destruya la operación.

Métricas y Métodos de Capacity Planning

El error no suele estar en la intención. Está en medir lo fácil en vez de medir lo que permite decidir. Un CTO ve horas disponibles y piensa que va justo pero llega. Dos semanas después, un backend senior entra en una incidencia larga, Data arrastra un problema de calidad y DevOps frena un despliegue por deuda en pipelines. Sobre el papel había capacidad. En la operación real, no.

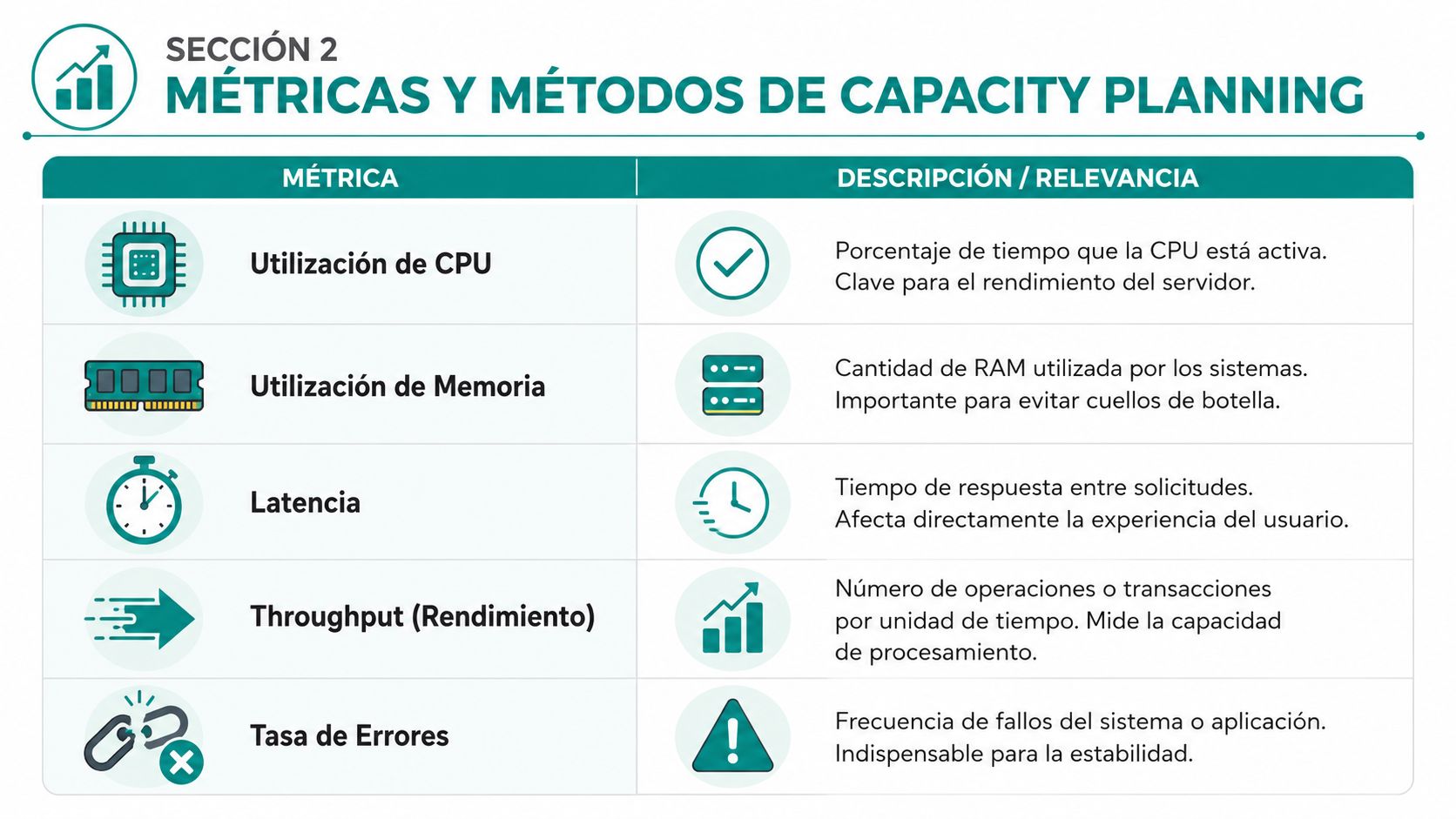

Tabla comparativa que detalla cinco métricas fundamentales para el capacity planning en sistemas informáticos y redes.

Las métricas que sí sirven en un equipo técnico

Un buen sistema de métricas para capacity planning tiene que responder tres preguntas: cuánto puedes absorber, dónde se rompe el flujo y qué perfil falta antes de que el problema explote en hiring urgente.

Por eso conviene trabajar con un set corto y útil:

  • Utilización técnica. CPU, memoria, latencia, tasa de errores, uso de base de datos, cola de procesos y consumo de red. En Platform y DevOps, esto marca si el cuello está en la arquitectura, en la configuración o en pura falta de capacidad.
  • Capacidad efectiva del equipo. No las horas teóricas del organigrama, sino el tiempo real disponible después de guardias, soporte, reuniones, onboarding, incidencias y deuda técnica.
  • Lead time y cycle time. Si una tarea tarda más en llegar a producción con el mismo volumen de demanda, el sistema ya está perdiendo capacidad.
  • Retrabajo e incidencias. Si suben bugs, rollbacks o tareas reabiertas, la entrega aparente engaña. Estás ocupando al equipo dos veces con el mismo trabajo.
  • Dependencia por skill crítica. Cuántas decisiones, despliegues o validaciones dependen siempre de la misma persona o del mismo rol. Esta métrica es la que mejor conecta capacity planning con contratación.

En equipos de Data y AI, además, hace falta separar claramente trabajo de delivery y trabajo de habilitación. Entrenar modelos, limpiar datos, mantener pipelines, revisar calidad y servir resultados al negocio compiten por la misma capacidad. Si lo mezclas todo en un único backlog, acabas contratando tarde y mal.

Hay una buena referencia fuera del sector software. El artículo sobre el rol del PCP en tu empresa explica una idea que también aplica en tecnología: planificar capacidad no consiste en repartir tareas, sino en sostener el servicio sin generar más fricción de la que el sistema puede absorber.

Tres métodos que sí ayudan a tomar decisiones

El método top down empieza por la demanda prevista. Nuevos clientes, más tráfico, expansión comercial, nuevas integraciones, SLAs más exigentes o una apuesta clara por IA. Sirve para poner contexto y para evitar que ingeniería planifique mirando solo el sprint actual. El problema aparece cuando negocio proyecta crecimiento y nadie traduce eso a cargas concretas sobre backend, datos, observabilidad o soporte operativo.

El método bottom up hace el recorrido contrario. Parte de la capacidad real del equipo, del stack, de las skills disponibles y de las restricciones del día a día. Aquí aparecen verdades incómodas. El equipo tiene seis personas, pero solo dos pueden tocar Kubernetes con seguridad. Hay capacidad nominal en Data, pero nadie tiene experiencia suficiente en gobernanza o MLOps para escalar un caso de IA a producción.

El método híbrido es el que mejor funciona en una startup que crece rápido. Dirección define escenario y plazos. Ingeniería traduce ese escenario a límites, dependencias y perfiles concretos. A partir de ahí se decide si hace falta reordenar roadmap, invertir en automatización o abrir vacantes antes de que el mercado en España te deje sin margen para fichar.

Ese punto importa mucho. Un Data Engineer especializado, un DevOps con experiencia en entornos serios o un ML Engineer que haya trabajado más allá de la demo no se contratan en una semana. Si capacity planning no detecta esa necesidad con meses de antelación, el roadmap termina dependiendo de la suerte.

Estandariza la medición o cada área defenderá su versión

He visto muchas discusiones de capacidad que en realidad eran discusiones de definiciones. Producto habla de velocidad. Ingeniería habla de carga. Finanzas habla de coste. People habla de headcount. Si cada área usa una foto distinta, el debate se convierte en opinión.

Hace falta una base compartida. Mismas unidades, misma cadencia de revisión y mismos criterios para distinguir capacidad planificada, capacidad comprometida y capacidad disponible. Si esa capa aún no existe, conviene ordenar primero cómo se leen y consolidan los datos. Una buena base para eso es entender qué es business intelligence y cómo unificar métricas operativas.

La prueba de que el sistema funciona es simple. Cuando sube la demanda, puedes responder tres cosas sin improvisar: qué parte absorbe el equipo actual, qué parte requiere parar o recortar y qué vacantes hay que abrir ya para no llegar tarde. Ahí es donde capacity planning deja de ser reporting y se convierte en una herramienta real de hiring.

Planificación para Infraestructura vs Equipos Técnicos

La peor forma de hacer capacity planning es tratar a las personas como si fueran servidores. La segunda peor es planificar infraestructura como si bastara con mirar CPU. Ambas simplificaciones acaban costando caro.

En infraestructura manda el recurso limitante

En cloud y data centre, la capacidad real no la define el recurso que sobra, sino el que se agota antes. Al planificar un entorno es un error centrarse en una sola métrica como CPU. La capacidad puede quedar limitada por energía, refrigeración, almacenamiento o red, y el análisis debe hacerse a nivel de rack y fila para detectar cuellos de botella ocultos antes de que la expansión falle tal como explica TierPoint.

Eso tiene una traducción práctica muy clara para equipos DevOps y Platform:

  • No dimensionar solo compute. Un clúster puede tener margen de CPU y aun así sufrir por red, disco o límites del proveedor.
  • Separar capacidad normal de capacidad de pico. El tráfico medio importa menos que la combinación entre pico, latencia y tolerancia al fallo.
  • Definir umbrales accionables. Una alerta sin decisión asociada solo genera ruido.

Si tu equipo aún no tiene claro qué hace realmente este perfil dentro de la organización, conviene aterrizarlo con una lectura sobre qué hace un ingeniero DevOps, porque muchas empresas esperan que DevOps absorba problemas de capacidad, seguridad, CI/CD y costes al mismo tiempo.

En personas mandan skills, contexto y foco

Con equipos técnicos, el modelo cambia. La capacidad no es el total de horas disponibles. Es la combinación entre skill, foco, contexto, experiencia y dependencia entre personas.

Un ejemplo clásico. Tu squad de datos parece tener hueco porque varios perfiles no están al límite de carga. Pero el único Data Engineer que domina la ingesta crítica ya va saturado. En teoría hay capacidad. En la práctica no la hay. El cuello no está en el equipo. Está en una habilidad concreta.

Hay diferencias clave entre ambos mundos:

  • La infraestructura escala por recursos medibles. Personas no.
  • La capacidad humana cae con el cambio de contexto. Incidencias, reuniones y soporte erosionan trabajo profundo.
  • El onboarding altera la capacidad antes de mejorarla. Contratar ayuda, pero durante un tiempo también consume ancho de banda del equipo existente.

Un ejemplo útil de contraste

Piensa en una base de datos y en un squad de Data Science.

La base de datos puede mostrar degradación por IOPS, almacenamiento o consultas lentas. Puedes medir tendencia, fijar alertas y decidir entre optimización, particionado o más capacidad.

El squad de Data Science, en cambio, puede parecer “libre” si solo miras horas de calendario. Pero si depende de un único perfil para despliegues, de otro para validación de features y además comparte tiempo con stakeholders de negocio, la capacidad efectiva es mucho menor de lo que parece.

Ese es el error de fondo. Las máquinas se saturan por límites técnicos. Los equipos se saturan por límites técnicos y organizativos a la vez.

Guía Práctica para Implementar Capacity Planning en tu Startup

La mayoría de startups no necesita un sistema sofisticado para empezar. Necesita un proceso repetible. Si tienes Jira, GitHub, métricas de cloud y una hoja bien pensada en Notion, Sheets o Excel, ya puedes construir algo útil.

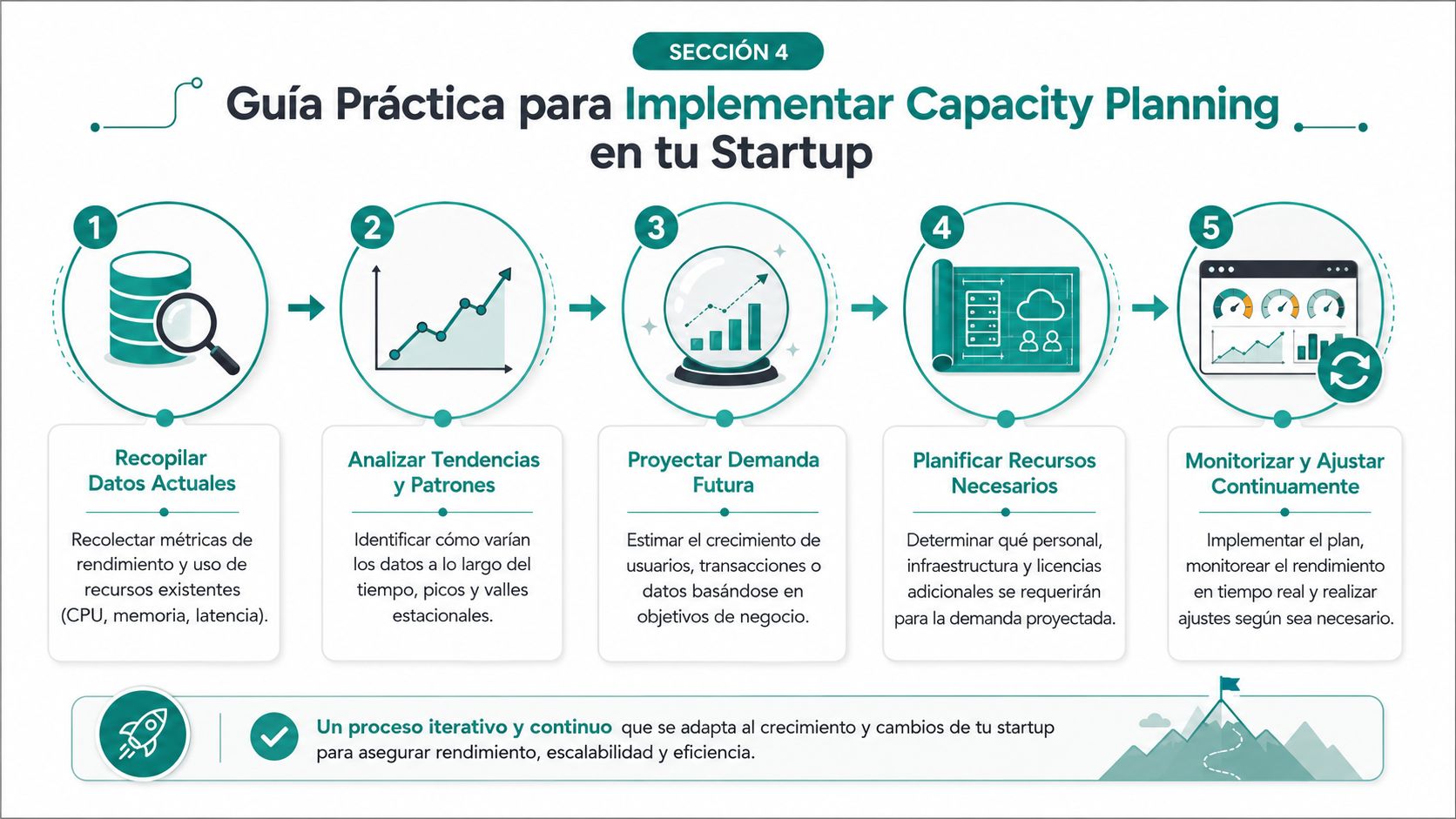

Una infografía detallando los cinco pasos esenciales para implementar un proceso de capacity planning en startups tecnológicas.

Empieza con datos históricos y no con opiniones

IBM describe capacity planning como un ciclo continuo: evaluar capacidad actual, pronosticar demanda futura con datos históricos, identificar cuellos de botella, definir estrategia, implementarla y volver a optimizar en su explicación del proceso. Esa es la secuencia correcta. No empieces por “cuántas personas creemos que faltan”.

Recopila al menos estas fuentes:

  1. Jira o Azure DevOps para throughput, lead time, bloqueos y carga por equipo.
  2. GitHub o GitLab para ritmo de cambios, revisiones y puntos de concentración técnica.
  3. Cloud metrics para consumo, saturación, picos y estabilidad.
  4. Calendario real para vacaciones, guardias, soporte y ceremonias.
  5. Roadmap de producto y ventas para entender qué demanda viene.

Construye un modelo simple

No hace falta una herramienta cara en el primer ciclo. Hace falta disciplina. Un modelo útil responde a cuatro preguntas:

  • Qué demanda entra. Nuevos clientes, integraciones, features, obligaciones regulatorias, migraciones.
  • Qué capacidad tienes hoy. Por equipo y por skill.
  • Dónde está el gap. No solo en personas, también en conocimiento, tooling o proceso.
  • Qué acción corrige el gap. Contratar, automatizar, mover prioridades, formar o externalizar.

Criterio de decisión: si un cuello de botella depende de conocimiento escaso y recurrente, no lo tapes solo con prioridades. Ponle dueño y plan.

Revisa por cadencia, no por crisis

Aquí es donde casi todos fallan. Hacen el ejercicio una vez y no vuelven a mirarlo hasta que hay retrasos. Capacity planning solo sirve si tiene ritmo. Mensual para señales operativas. Trimestral para decisiones de estructura y hiring.

Una implementación razonable en startup se parece a esto:

  • Semanal para revisar incidencias, saturación y desvíos importantes.
  • Mensual para contrastar capacidad real vs demanda real.
  • Trimestral para decidir headcount, inversión en plataforma y cambios de organización.

Herramientas como Jira, Linear, Forecast, Productive, Datadog o Grafana pueden ayudarte. Pero ninguna sustituye el criterio. Si no conviertes las métricas en decisiones, solo has montado observabilidad administrativa.

Cómo el Capacity Planning Define tu Estrategia de Hiring

Aquí está el punto que más interesa a un CTO en crecimiento. El mejor input para tu hiring roadmap no es la presión del sprint ni la queja más reciente del negocio. Es tu mapa de capacidad. Sin eso, contratarás tarde, mal o con el perfil equivocado.

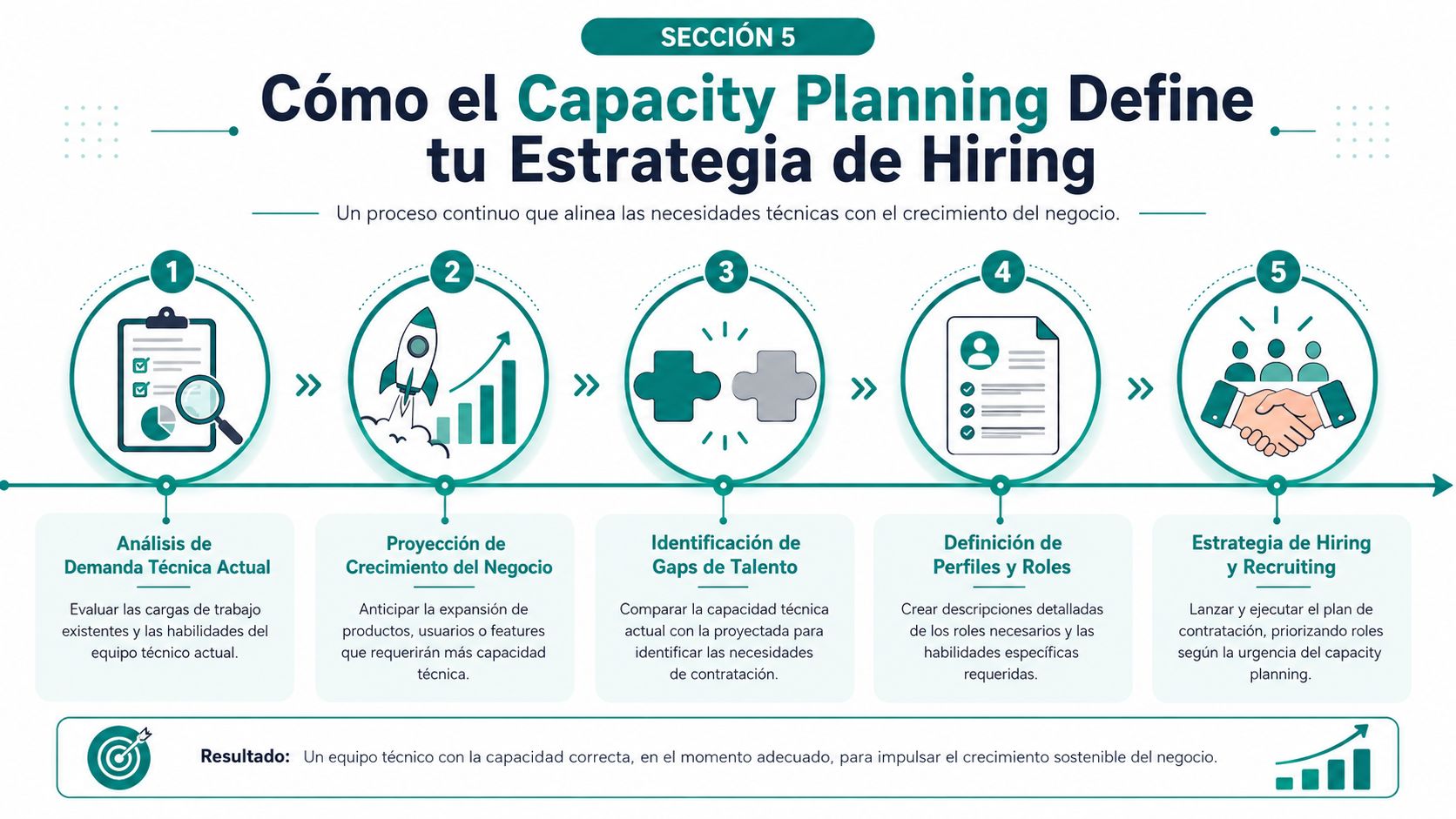

Infografía sobre cómo el Capacity Planning define la estrategia de hiring con cinco pasos estratégicos de negocio.

El gap de capacidad debe traducirse en un rol concreto

Decir “necesitamos más capacidad backend” no basta. Hay que bajar el problema a trabajo real.

Ejemplos útiles:

  • Si el cuello está en incidencias de plataforma y despliegues, quizá no necesitas otro backend. Necesitas DevOps o Platform.
  • Si el problema es que nadie automatiza pipelines ni despliegue de modelos, el gap no es “datos”. Es MLOps.
  • Si el equipo entrega features pero acumula deuda en arquitectura y rendimiento, puede que el hueco sea un senior con criterio de sistemas, no dos generalistas.

Eso obliga a pasar de FTEs a skills. La planificación de equipos de conocimiento, especialmente con IA, es más compleja que contar horas. El impacto de herramientas como copilots no consiste solo en más output, sino en un cambio del tipo de tareas; por eso conviene modelar capacidad por skill y tipo de trabajo, incorporando retrabajo o dependencia de herramientas de IA para decidir entre contratar, re-skilling o automatizar como plantea este enfoque práctico.

Si quieres aterrizar esa conversación dentro de la organización, ayuda mucho tener una definición clara de qué es hiring. No como trámite de RR. HH., sino como decisión operativa vinculada al plan de capacidad.

Senior, junior, generalista o especialista

No todas las carencias se resuelven igual. Aquí es donde más errores veo.

Un perfil senior tiene sentido cuando el cuello incluye ambigüedad, arquitectura, mentoring o decisiones de stack. Un junior encaja mejor cuando el sistema ya está estable y lo que falta es absorción de volumen bien acotado.

Un generalista funciona bien en etapas tempranas o equipos pequeños con mucha variación. Un especialista es mejor opción cuando hay un cuello claro y recurrente, por ejemplo observabilidad, data platform, seguridad cloud o inferencia en producción.

Freelance, consultoría o contratación fija

No todo gap exige contrato indefinido. Hay tres preguntas prácticas:

  • Es una necesidad estructural o puntual?
  • El conocimiento debe quedarse dentro?
  • El equipo actual tiene ancho de banda para integrar a esa persona?

Si la necesidad es de proyecto, un freelance o consultoría puede resolver más rápido. Si el cuello es recurrente y afecta a una capacidad central, conviene internalizar. Lo importante es que la decisión salga del mapa de capacidad, no del pánico.

El hiring reactivo casi siempre confunde urgencia con tipología de perfil. Se abre una vacante rápido, pero no la vacante correcta.

Errores Frecuentes que Debes Evitar

Los errores obvios son fáciles de detectar. Los peligrosos son los que parecen razonables. Un capacity planning mediocre suele fallar por pequeños supuestos incorrectos acumulados.

Basarte en promedios y olvidar la volatilidad

Muchas startups calculan capacidad con una media histórica limpia. Luego llega una semana con incidentes, cierre comercial o dependencia externa y todo salta por los aires. La demanda real no es lineal. Tu capacidad tampoco.

Modela escenarios con restricciones reales: skills escasos, rotación, guardias, onboarding y dependencias entre equipos. La mayoría de marcos falla precisamente por no abordar esa incertidumbre estructural y por no modelar capacidad por habilidad, sino por persona como apunta este marco de Umbrex.

Confundir ocupación con valor

Un equipo puede estar al límite y aun así avanzar poco. Reuniones, soporte, incidencias pequeñas y cambios de prioridad llenan agendas pero vacían throughput. Si mides solo utilización, premiarás el atasco.

Mira también entrega terminada, calidad y retrabajo. Si la actividad sube y la previsibilidad baja, no tienes un equipo más productivo. Tienes un sistema más cargado.

Olvidar el coste oculto del crecimiento

Contratar no añade capacidad de forma inmediata. Antes la reduce. Onboarding, pairing, documentación y supervisión consumen tiempo de quienes ya estaban al límite. También se olvidan vacaciones, formación y tiempo de coordinación entre equipos.

Errores que conviene cortar pronto:

  • No incluir soporte e interrupciones. El roadmap nunca es la única carga.
  • No revisar el plan con frecuencia. Un documento trimestral sin ajustes intermedios se queda viejo enseguida.
  • No separar capacidad por skill. Especialmente en Data, DevOps, AI y seguridad.
  • Asumir que más herramientas equivalen a más capacidad. A veces solo añaden complejidad.

Capacity planning bien hecho no elimina la incertidumbre. La vuelve visible. Y eso cambia por completo cómo priorizas, cómo contratas y cómo proteges al equipo.

Si estás intentando convertir presión operativa en un plan real de contratación, Kulturo trabaja justo ahí. Ayudamos a startups y scaleups en España a traducir gaps de capacidad en búsquedas concretas de perfiles tech y AI, con foco en roles difíciles de cubrir como Backend senior, Data, MLOps, DevOps, ciberseguridad o sistemas embebidos.
